Progen asegura que Celec conocía los detalles técnicos de los equipos

Ejecutivos de Progen y Celec durante reuniones técnicas sobre contratos observados por Contraloría

Actualizada:

2 min de lectura
EN SÍNTESIS | LO QUE DEBES SABER
  • La empresa estadounidense Progen respondió a las observaciones realizadas por la Contraloría General del Estado sobre sus contratos con la Corporación Eléctrica del Ecuador (Celec EP).
  • Progen indicó que expuso estas especificaciones durante varias reuniones realizadas en Quito.
  • Según el comunicado, Fabián Calero, entonces gerente general de Celec, encabezó las reuniones.

La empresa defiende la validez de los contratos observados por Contraloría

La empresa estadounidense Progen respondió a las observaciones realizadas por la Contraloría General del Estado sobre sus contratos con la Corporación Eléctrica del Ecuador (Celec EP). En su comunicado, difundido el 23 de julio, afirmó que Celec conocía plenamente las características técnicas de los equipos adquiridos.

¿Quieres recibir noticias de última hora en tu celular? Sigue nuestro canal de WhatsApp y agréganos en Google para no perderte las primicias.

Progen indicó que expuso estas especificaciones durante varias reuniones realizadas en Quito. A estos encuentros asistieron ejecutivos, ingenieros y asesores legales de la empresa pública. En esas sesiones, la compañía presentó el proceso de fabricación y construcción de las unidades de generación termoeléctrica.

Publicidad

Según el comunicado, Fabián Calero, entonces gerente general de Celec, encabezó las reuniones. Progen insistió en que todo fue detallado antes de firmar los contratos.

Además, la empresa rechazó las acusaciones de irregularidades. Recomendó a sus críticos que revisen los documentos técnicos correspondientes a los proyectos Salitral y Quevedo.

Contratos, montos y retrasos

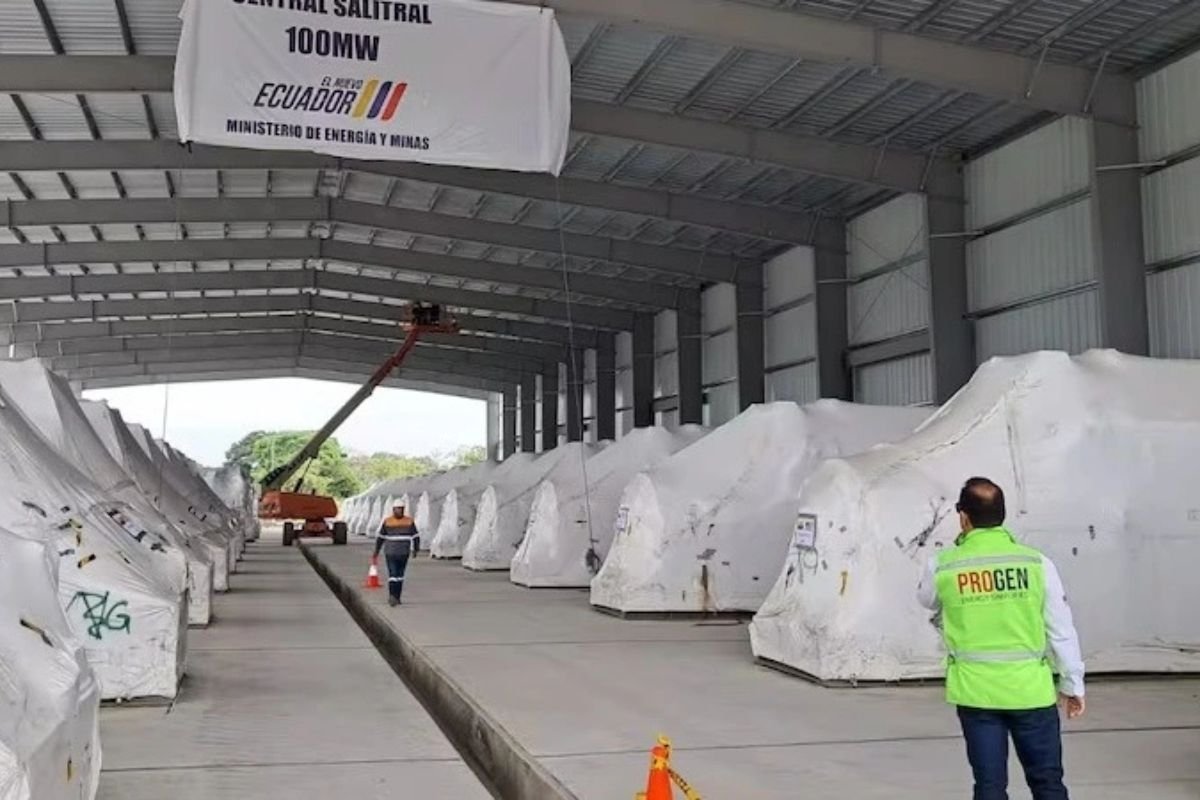

Los contratos observados se firmaron en agosto de 2024. El objetivo era instalar 100 megavatios en la central Salitral, en Guayas, y 50 megavatios en Quevedo III, en Los Ríos. El monto total alcanzó los USD 149,1 millones.

Aunque las obras comenzaron, enfrentaron retrasos y no se cumplieron los plazos previstos. Se esperaba que las instalaciones entraran en operación en noviembre de 2024, lo cual no ocurrió.

En respuesta, el Gobierno de Daniel Noboa dio por terminados los contratos de forma unilateral. Además, presentó una denuncia penal contra Progen por presunta estafa.

La Contraloría advirtió que los equipos entregados no serían nuevos y que no habrían sido comprados directamente al fabricante. Esta observación podría agravar la responsabilidad legal y financiera de la empresa.

Fuente:

kchcomunicacion.com

Más noticias:

Tailandia y Camboya evalúan alto el fuego propuesto por Malasia ante crecientes tensiones

Temas relacionados:

ÚLTIMAS NOTICIAS

Compartir
¡Enlace copiado al portapapeles!
Scroll to Top
Visita nuestra Red de Medios Aliados: Ecuador Noticias 360  |  Mundo Tuerca
