Cambios contractuales que activaron pagos anticipados

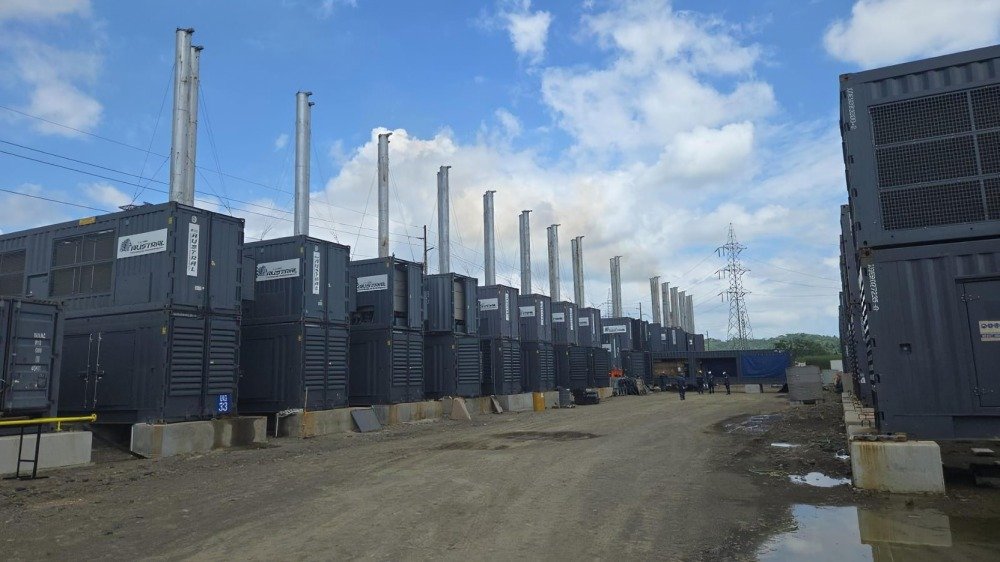

El contrato de Austral para la construcción de la central termoeléctrica Esmeraldas III sufrió modificaciones clave. Estas alteraciones permitieron que la empresa Austral Technical Management (ATM) reciba USD 71,4 millones, cerca del 80% del valor total, sin generar energía eléctrica.
Electroguayas, unidad de negocio de la Corporación Eléctrica del Ecuador (Celec), aprobó dos adendas que cambiaron el esquema original de pagos. Desde ese momento, los desembolsos dejaron de depender de la operación de la planta y se activaron con la simple entrega de equipos.
Lo que establecía el contrato original
El contrato de Austral fijó un valor total de USD 89,9 millones. El documento establecía que el 65% se pagaría contra factura y verificación física. Además, el 25% dependía de la puesta en marcha de la planta y el 10% de la transferencia de conocimiento.
En términos prácticos, el 35% del contrato dependía de que la central genere electricidad. Sin embargo, esa condición cambió con las adendas posteriores.
Primera adenda: adelanto sin inspección técnica
Austral solicitó modificar el contrato de Austral debido a riesgos logísticos. La empresa argumentó que los equipos estaban en Líbano, en una zona de conflicto armado. Por ello, pidió un adelanto del 5% para evacuar la maquinaria.
Electroguayas aceptó el pedido y firmó la primera adenda. Con este cambio, el 5% se pagó solo con factura y lista de empaque, sin inspección visual. Así, Austral recibió USD 4,4 millones el 16 de septiembre de 2025, sin prueba técnica de funcionamiento.
Segunda adenda: pagos sin operación de la planta
La segunda adenda profundizó los cambios en el contrato de Austral. El 25% ligado a la puesta en marcha se dividió en subhitos. Varios de ellos se activaron solo con la entrega física de equipos.
Gracias a este ajuste, la empresa pudo cobrar USD 13,4 millones adicionales por subestaciones, transformadores y grupos de turbogeneradores. Estos pagos se respaldaron con actas parciales, sin exigir que la planta funcione de forma integral.
Riesgo financiero para el Estado
Aunque Austral renunció a un anticipo formal, el contrato de Austral permitió pagos tempranos sin garantías proporcionales. La única garantía vigente es la de fiel cumplimiento por USD 4,4 millones, una cifra baja frente al monto ya pagado.
Además, Electroguayas amplió el plazo de entrega hasta abril de 2025. Pese a que la planta no entró en operación, los pagos continuaron. El 5 de mayo de 2025, la entidad canceló USD 2,2 millones por la llegada de un transformador.
Informes de Celec revelaron luego que varios motores estaban usados, fallaron pruebas o resultaron incompatibles. Así, el contrato de Austral trasladó el riesgo técnico y financiero casi por completo al Estado ecuatoriano.
Te puede interesar:
Quito inaugura la temporada navideña con ferias y tradición
Fuente:
www.primicias.ecCambios contractuales que activaron pagos anticipados
El contrato de Austral para la construcción de la central termoeléctrica Esmeraldas III sufrió modificaciones clave. Estas alteraciones permitieron que la empresa Austral Technical Management (ATM) reciba USD 71,4 millones, cerca del 80% del valor total, sin generar energía eléctrica.
Electroguayas, unidad de negocio de la Corporación Eléctrica del Ecuador (Celec), aprobó dos adendas que cambiaron el esquema original de pagos. Desde ese momento, los desembolsos dejaron de depender de la operación de la planta y se activaron con la simple entrega de equipos.
Lo que establecía el contrato original
El contrato de Austral fijó un valor total de USD 89,9 millones. El documento establecía que el 65% se pagaría contra factura y verificación física. Además, el 25% dependía de la puesta en marcha de la planta y el 10% de la transferencia de conocimiento.
En términos prácticos, el 35% del contrato dependía de que la central genere electricidad. Sin embargo, esa condición cambió con las adendas posteriores.
Primera adenda: adelanto sin inspección técnica
Austral solicitó modificar el contrato de Austral debido a riesgos logísticos. La empresa argumentó que los equipos estaban en Líbano, en una zona de conflicto armado. Por ello, pidió un adelanto del 5% para evacuar la maquinaria.
Electroguayas aceptó el pedido y firmó la primera adenda. Con este cambio, el 5% se pagó solo con factura y lista de empaque, sin inspección visual. Así, Austral recibió USD 4,4 millones el 16 de septiembre de 2025, sin prueba técnica de funcionamiento.
Segunda adenda: pagos sin operación de la planta
La segunda adenda profundizó los cambios en el contrato de Austral. El 25% ligado a la puesta en marcha se dividió en subhitos. Varios de ellos se activaron solo con la entrega física de equipos.
Gracias a este ajuste, la empresa pudo cobrar USD 13,4 millones adicionales por subestaciones, transformadores y grupos de turbogeneradores. Estos pagos se respaldaron con actas parciales, sin exigir que la planta funcione de forma integral.
Riesgo financiero para el Estado
Aunque Austral renunció a un anticipo formal, el contrato de Austral permitió pagos tempranos sin garantías proporcionales. La única garantía vigente es la de fiel cumplimiento por USD 4,4 millones, una cifra baja frente al monto ya pagado.
Además, Electroguayas amplió el plazo de entrega hasta abril de 2025. Pese a que la planta no entró en operación, los pagos continuaron. El 5 de mayo de 2025, la entidad canceló USD 2,2 millones por la llegada de un transformador.
Informes de Celec revelaron luego que varios motores estaban usados, fallaron pruebas o resultaron incompatibles. Así, el contrato de Austral trasladó el riesgo técnico y financiero casi por completo al Estado ecuatoriano.
Te puede interesar:
Quito inaugura la temporada navideña con ferias y tradición
Fuente:
www.primicias.ec
Cambios contractuales que activaron pagos anticipados
El contrato de Austral para la construcción de la central termoeléctrica Esmeraldas III sufrió modificaciones clave. Estas alteraciones permitieron que la empresa Austral Technical Management (ATM) reciba USD 71,4 millones, cerca del 80% del valor total, sin generar energía eléctrica.
Electroguayas, unidad de negocio de la Corporación Eléctrica del Ecuador (Celec), aprobó dos adendas que cambiaron el esquema original de pagos. Desde ese momento, los desembolsos dejaron de depender de la operación de la planta y se activaron con la simple entrega de equipos.
Lo que establecía el contrato original
El contrato de Austral fijó un valor total de USD 89,9 millones. El documento establecía que el 65% se pagaría contra factura y verificación física. Además, el 25% dependía de la puesta en marcha de la planta y el 10% de la transferencia de conocimiento.
En términos prácticos, el 35% del contrato dependía de que la central genere electricidad. Sin embargo, esa condición cambió con las adendas posteriores.
Primera adenda: adelanto sin inspección técnica
Austral solicitó modificar el contrato de Austral debido a riesgos logísticos. La empresa argumentó que los equipos estaban en Líbano, en una zona de conflicto armado. Por ello, pidió un adelanto del 5% para evacuar la maquinaria.
Electroguayas aceptó el pedido y firmó la primera adenda. Con este cambio, el 5% se pagó solo con factura y lista de empaque, sin inspección visual. Así, Austral recibió USD 4,4 millones el 16 de septiembre de 2025, sin prueba técnica de funcionamiento.
Segunda adenda: pagos sin operación de la planta
La segunda adenda profundizó los cambios en el contrato de Austral. El 25% ligado a la puesta en marcha se dividió en subhitos. Varios de ellos se activaron solo con la entrega física de equipos.
Gracias a este ajuste, la empresa pudo cobrar USD 13,4 millones adicionales por subestaciones, transformadores y grupos de turbogeneradores. Estos pagos se respaldaron con actas parciales, sin exigir que la planta funcione de forma integral.
Riesgo financiero para el Estado
Aunque Austral renunció a un anticipo formal, el contrato de Austral permitió pagos tempranos sin garantías proporcionales. La única garantía vigente es la de fiel cumplimiento por USD 4,4 millones, una cifra baja frente al monto ya pagado.
Además, Electroguayas amplió el plazo de entrega hasta abril de 2025. Pese a que la planta no entró en operación, los pagos continuaron. El 5 de mayo de 2025, la entidad canceló USD 2,2 millones por la llegada de un transformador.
Informes de Celec revelaron luego que varios motores estaban usados, fallaron pruebas o resultaron incompatibles. Así, el contrato de Austral trasladó el riesgo técnico y financiero casi por completo al Estado ecuatoriano.
